7月10日,孝感境內220千伏姚煙牽線、220千伏紅煙牽線送電后投入正式運行,為漢十高鐵孝感煙店牽引站提供了強勁的“雙重”電力保障。
這兩條線路是漢十高鐵煙店牽引站220千伏外部供電工程的一部分。該工程線路全長77公里,桿塔196基,于2018年8月正式開工建設,比計劃提前兩個月竣工投產。

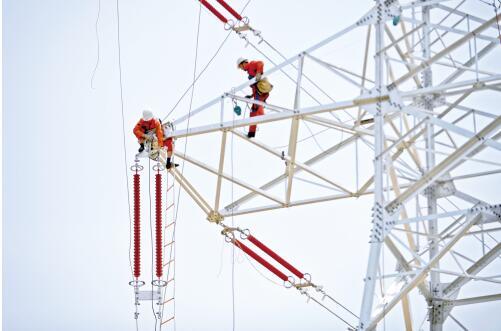

十高鐵煙店牽引站工程現場作業。 (通訊員肖強 攝)
“五化”管理 全程管控
漢十高鐵是武西高鐵的重要組成部分,是湖北省迄今為止投資最大、標準最高、里程最長的鐵路項目,不僅是連通湖北省內的重要區域性鐵路,也將是溝通華中與西北地區、東南沿海的國家戰略大通道。
漢十高鐵煙店牽引站220千伏外部供電工程,包括姚家沖220千伏變電站間隔擴建、紅石坡220千伏變電站間隔擴建、220千伏線路工程。
這一工程是漢十高鐵的“大動脈”,為高鐵運營提供強勁的動力保障。孝感市高度重視,將這一供電工程納入市政府“五化”管理。孝感供電公司借助政府平臺,結合工程實踐,促進了建設項目的“工作目標化、目標項目化、項目工程化、工程責任化、履責考核序位化”。
打開電腦,登錄“五化”管理信息平臺,可以清晰地看到這一重點項目的最新進度,平臺有立項審核、進度管理、統計分析及可視化展示、評價管理、考核管理、督辦管理、公開公示、多終端覆蓋等8大功能,覆蓋項目整個生命周期,逾期30天亮黃牌預警,逾期60天亮紅牌告誡。
孝感供電公司以全程管理、過程管控、時間管控、節點管控、進度督導為手段,確保工程“督辦點對點,過程可監控、效果可評價、責任可追溯”。
強化施工進度管控,項目的每個重點任務都按照規劃書、施工圖、進度表等,確定具體目標、關鍵環節、完成時限和實施標準。
強化施工質量管控,施工隊伍優化施工方案,改善施工工藝,積極探索安全可靠的施工方法,全過程加強工程質量管理。
強化施工安全管控,作業人員在每次作業之前都要詳細分析現場危險點,做出具有針對性、創新性的安全措施,主動將安全關口前移,認真履行到崗到位職責,加強作業現場安全風險管控,嚴把現場“安全關”。
五級風險 及時化解
點多、面廣、施工環境惡劣、情況復雜,協調難度大;跨鐵路、跨高速公路、跨線路、跨魚塘,安全風險高……孝感供電公司基建隊伍克服了一個又一個困難,化解了一次又一次風險,保質保量地完成施工建設任務,確保工程“零缺陷”投運。
4月17日至19日,擴建工程施工需220千伏姚云線配合停運,220千伏姚家沖變電站轉為單電源供電,孝感電網面臨五級電網風險。
一旦單電源線路出現供電問題,將會影響孝昌、大悟境內共3座220千伏變電站的正常運行,并影響到京廣高鐵傅家檔牽引站、京廣鐵路花園牽引站的可靠供電,宣化風電場、芳畈光伏電站的“風光”新能源也將無法正常輸出。
孝感供電公司開展“黨員巡線保供電,安全履責我先行”主題黨日活動,組織機關部門及基層相關單位的5支黨員服務隊、100余名黨員,在基建工地上發揮黨員的模范帶頭作用,參與重要保電線路的特巡和蹲守,在保電現場重溫入黨誓詞,沿線逐塔消除安全隱患,利用紅外測溫、無人機等技術設備,“守桿塔、巡線路、保電網、保高鐵”,打了一場漂亮的電網保衛戰。
據統計,孝感供電公司在漢十鐵路煙店牽引站220千伏外部供電工程中,順利完成跨越漢丹電氣化鐵路四級施工風險作業2次,跨越316國道等三級施工風險作業280余次。(通訊員 謝思婷 余明)
